金蝶车间管理常见问题
作者: 日期:2018-07-24 来源: 关注:4919
1、生产订单生成工序计划方式有几种?

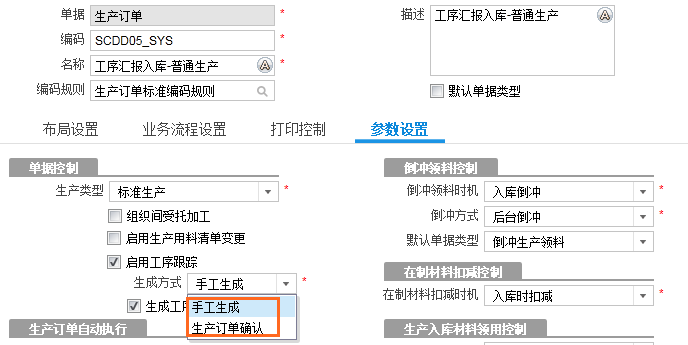

在单据类型中(工序汇报入库-普通生产)可以选择手工生成和生产订单确认,如图1。若是手工生成,则需要在生产订单界面手工点“生成工序计划”,若是生产订单确认,则是在生产订单行分录状态变成计划确认时会自动生成该分录对应的工序计划,在生产订单反计划确认时也会同步删除该工序计划,前提是工序计划分录不能存在下达、开工、完工、关闭的分录。
.png)
2、生产订单变更如何影响对应的工序计划?
若对应的工序计划已存在下达、开工、完工和关闭的分录,或是工序已进行拆卡,则生产订单不能变更或修改;
若满足变更条件,在变更了数量且生产变更单审核的同时,会同步更新工序计划的数量;
若生产订单不通过变更单操作,反审核订单修改了订单数量、计划开工时间会同步更新工序计划对应数量和计划开工时间,修改订单其他字段不会同步工序计划
佛山金蝶
1、工序计划进行了排程,但实际上各工序的时间没有进行计算。
——工序计划排程是一个比较复杂的过程,前提设置很重要,依据以下几点进行检查
检查工作日历设置,看看是否给工厂设置了合适的工作日历。功能路径:生产制造->工程数据->工作日历->工作日历设置。
查工厂下是否有车间公式,车间公式用于定义计算各类工期计算方式,建议从顶级组织分配过来。在初始化时系统有内置的车间公式,后续可以根据实际业务进行自定义。功能路径:生产制造->工程数据->工艺路线->车间公式。
检查工作中心的设置是否正确:
a)基本活动页签中是否有定义活动;
b)能力页签中,是否有定义【参与排程】的资源;
c)排程页签中,准备、加工、拆卸公式是否有值,至少有一个不为空,如果都为空,可能是车间公式没有建立/分配。
功能路径:生产制造->工程数据->工艺路线->工作中心。
检查工作中心指定的【参与排程】的资源,是否勾选了【计算能力】并指定“按时间维度计量”;委外序排程时不校验。功能路径:生产制造->工程数据->工艺路线->资源。
检查工序计划中工序的工序控制码,是否勾选【参与工序排程】;功能路径:生产制造->工程数据->工艺路线->工序控制码。
检查工序计划定义的排程模型,排程方法不能是“不排程”;功能路径:生产制造->车间管理->基础设置 ->排程模型。
工序计划中的工序如果是“委外”,其工期长度为委外页签定义的委外提前期;
工序计划行状态是否正确。创建、计划态的分录可排程,计划确认要依据排程参数设置是否参与排程,下达、开工、完工及关闭的分录不进行排程
3、工艺路线和工序计划委外序是如何定义的?
工艺路线中,若工序控制码对应的加工方式=委外加工,则该序的委外页签可编辑;
工序计划中,若工序中对应的委外字段=是,则该序的委外页签可编辑,与工序控制码无关。只有在生成工序计划时,当工艺路线的工序控制码加工方式=委外加工,则工序计划委外字段默认=是,后续可修改。
4、委外序排程是依据什么进行计算?
委外序排程是依据委外页签的【委外提前期】进行计算的,与各序的各类准备活动、加工活动和拆卸活动无关。
5、委外序排程为什么休息日也进行了排程?
委外序是委托外部厂商进行加工,非本工厂生产,故不会考虑本厂工作日历,排程时全部按工作日进行计算。
6、工序计划各序的最早开始、结束时间和最晚开始、结束时间如何计算?
最早开始、结束时间相当于不考虑排队时间的正排
最晚开始、结束时间相当于不考虑排队时间的倒排
7、工序计划单据上有5条分录,为什么在车间调度平台只显示了4条分录?
车间调度平台只显示非作废状态的分录,而工序计划单据上会显示所有分录。
